          厄瓜多爾施工簡報

          瀏覽次數:1664來源:蜀天建設工程

          我公司厄瓜多爾項目部從開工到目前為止,經過現場項目及公司各部門的努力,共完成引水隧洞主洞開挖7632.9m,隧洞完成率88.2%;中部支洞上游主洞開挖于2014年8月2日凌晨貫通。廠房開挖完成1.65萬m3,完成廠房開挖量的23%;二級調壓室開挖完成,0.9萬m3,完成二級調壓室開挖的52%;一級調壓井開挖完成,調壓井小井混凝土滑模澆筑完成,剩余φ12m大井混凝土未澆筑,整個一級調壓井完成80%左右。

          現階段項目部主要進行拌和站升級改造,另外抓緊實施針梁臺車場地清理。為下階段隧洞混凝土澆筑做準備。公司及項目部正積極組織設備及人員等資源,為剩余項目的順利了實施打下堅實基礎。

          現場項目施工圖片:

          2014851

          二級調壓井φ1.4m導井反向掘進

          2014852

          二級調壓井反井鉆機施工

          2014853

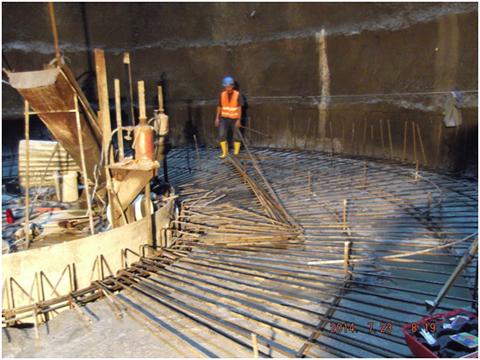

          一級調壓井大井底部鋼筋制作

          (蜀天快訊 2014年8月5日)
