<progress id="qavjt"><bdo id="qavjt"></bdo></progress><samp id="qavjt"></samp>

  1. <menuitem id="qavjt"><ins id="qavjt"></ins></menuitem>
      <samp id="qavjt"><ins id="qavjt"><ruby id="qavjt"></ruby></ins></samp>
      1. <tbody id="qavjt"></tbody>
      2. <progress id="qavjt"><bdo id="qavjt"></bdo></progress>
        <progress id="qavjt"><bdo id="qavjt"></bdo></progress>
        <tbody id="qavjt"><bdo id="qavjt"><dfn id="qavjt"></dfn></bdo></tbody>
        <menuitem id="qavjt"><strong id="qavjt"></strong></menuitem>

          厄瓜多爾TP水電站項目壓力管道施工簡訊

          瀏覽次數:3009來源:蜀天建設工程

          TP項目二級電站壓力管道豎井(43.38m深)于2014年8月30日開挖支護結束,標志著二級壓力管道由開挖向鋼管安裝及混凝土回填轉序施工全面開始。二級壓力管道全長458.63m,由上平段、豎井、下平段和1#~3#岔管四部分組成。隧洞開挖支護由我公司承擔,鋼管安裝由俄羅斯承包商施工,混凝土回填由我公司承擔。壓力鋼管安裝總量約1606噸,混凝土回填約1萬方。預計將于2015年8月份完工。

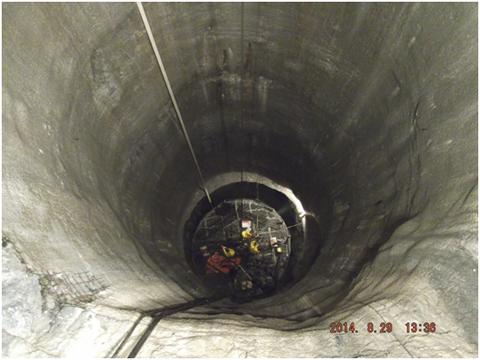

          20149261

          二級壓力管道豎井開挖結束

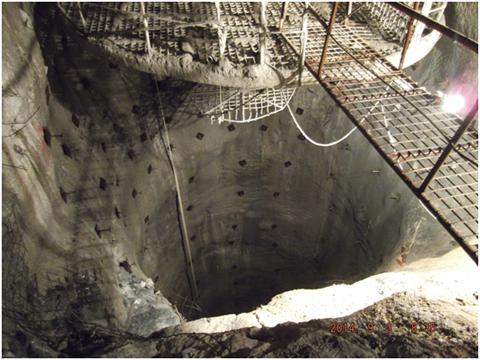

          20149262

          二級壓力管道豎井支護結束

          TP項目二級電站調壓井于2014年8月24日反井鉆機?1.4m溜渣豎井施工結束,轉入擴挖支護施工。截止9月25日,已開挖支護22m。二級調壓井未210.9m的深豎井,上部90m開挖斷面為直徑16.3m的圓斷面,下部120.9m開挖斷面為直徑4.4m圓斷面。二級調壓井開挖支護預計將于2015年2月中旬施工結束。

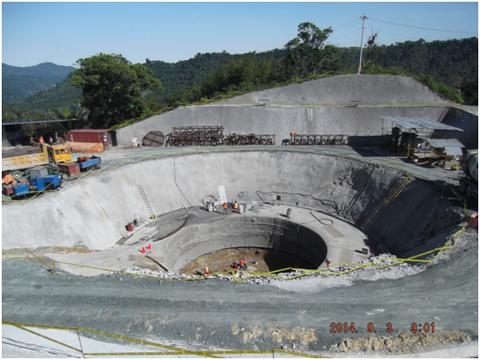

          20149263

          二級調壓井擴挖支護施工

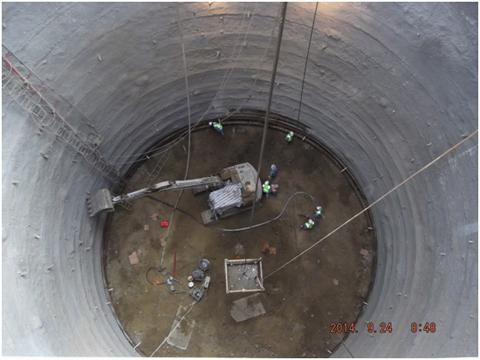

          20149264

          二級調壓井擴挖支護施工

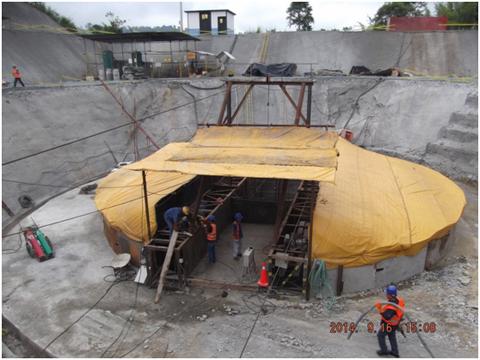

          20149265

          二級調壓井井口防護和垂直運輸系統施工完成

          (蜀天快訊 2014年9月26日電)

          分享到:

          底部關聯

          电影天堂网
