          厄瓜多爾TP水電站項目地下廠房施工簡訊

          瀏覽次數:2756來源:蜀天建設工程

          TP項目二級電站地下廠房裝機204MW(3x68MW),開挖尺寸為66.4mx27.3mx48.08m(長x寬x高)。由于涉及重大設計變更,開工時間較晚,并且設計變更后支護工程量大大增加,并且施工工期沒有進行順延。為了確保于2014年底完成開挖支護施工,在加大了設備和人員投入的同時,從7月份開始采取趕工措施,與廠房上部一起,廠房下部提前以洞挖形式開挖邊墻,并提前完成邊墻系統支護。截止目前,廠房趕工初見成效,為按期完成廠房開挖支護奠定了良好的基礎。


          20141041

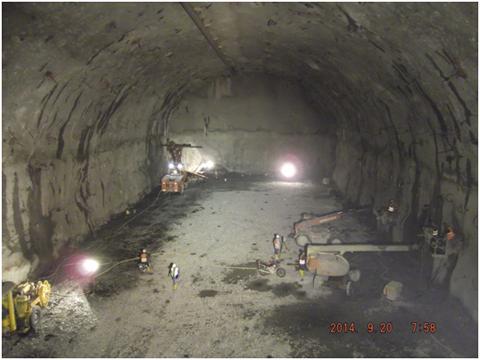

          廠房上部三層施工面貌


          20141042

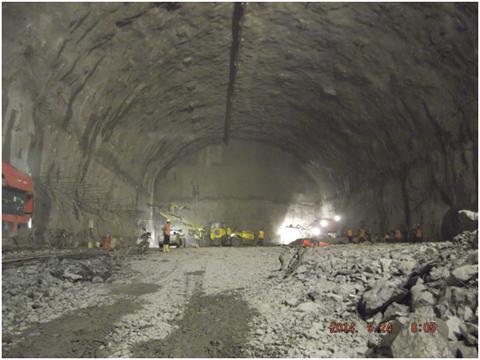

          廠房上部三層開挖支護施工面貌


          20141043

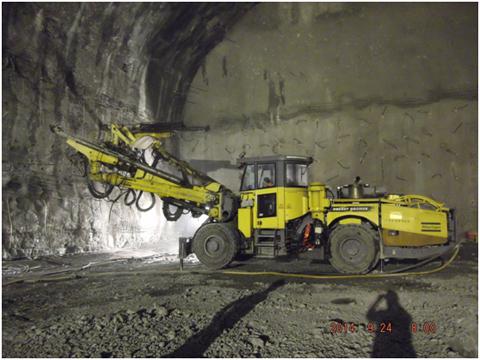

          廠房三層阿特拉斯雙臂鑿巖臺車系統錨桿造孔


          2014104

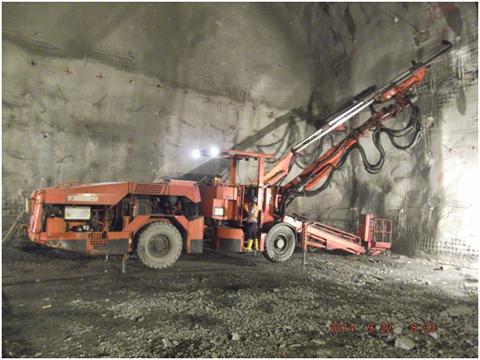

          廠房三層山德維克雙臂鉆系統錨桿造孔


          20141045

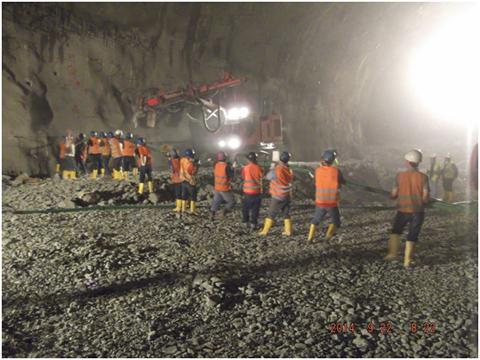

          廠房三層1500KN對穿錨索安裝


          20141046

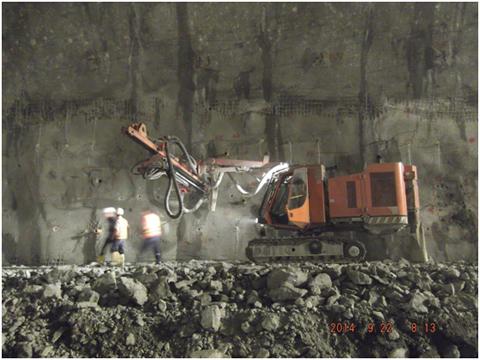

          廠房三層山德維克履帶液壓站也投入到巖壁梁錨桿造孔中


          20141047

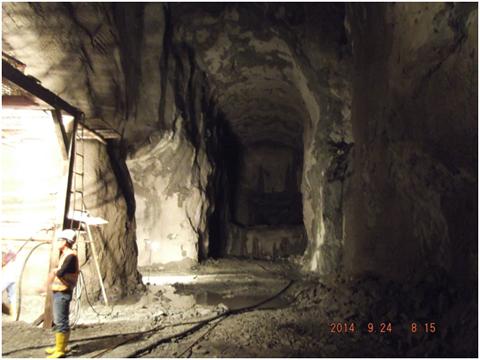

          廠房下部五、六層邊墻開挖完成

          (蜀天快訊 2014年10月4日電)
